<br />
<b>Warning</b>:  Use of undefined constant wp_title - assumed 'wp_title' (this will throw an Error in a future version of PHP) in <b>/www/wwwroot/songjiangjituan.com/wp-content/themes/onii/header-pc.php</b> on line <b>27</b><br />

使用现场VIEWS

【施工过程】宝龙地产35kv变电站主变器减震降噪

来源:http://www.songjiangjituan.com/2149.html 发布于:2020-03-29 03:47   浏览:4,440
宝龙地产35kv变电站主变器减震降噪施工过程
上海淞江减震器集团有限公司官方网站为您介绍:宝龙地产35kv变电站主变器减震降噪施工过程信息,淞江集团为宝龙地产35kv变电站主变器提供减震降噪弹簧减震器,以下是现场施工过程介绍。
1、项目介绍:
宝龙地产总部位于上海,自2003年起专注开发运营综合性商业地产项目,2009年在香港主板成功上市(股票代码:HK.1238)。由地产、商业、酒店、文化艺术共同构成的宝龙地产于2009年在香港主板成功上市,专注于开发及经营综合性商业地产项目。商业项目涵盖宝龙一城、宝龙城、宝龙广场三大产品系列,住宅项目涵盖从商品房到别墅等各类业态,加之办公楼、酒店项目,满足国内不断增长的复合型房地产需求。
【施工过程】宝龙地产35kv变电站主变器减震降噪

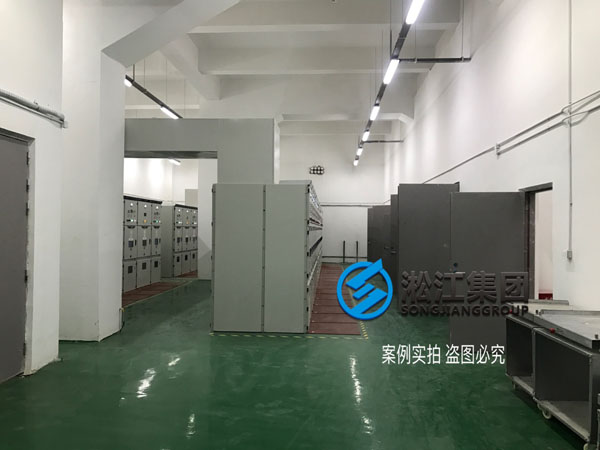

2、机房

宝龙地产35kv变电站
【施工过程】宝龙地产35kv变电站主变器减震降噪

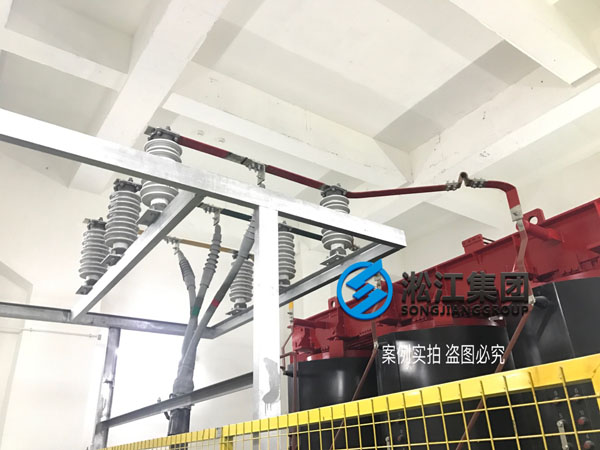

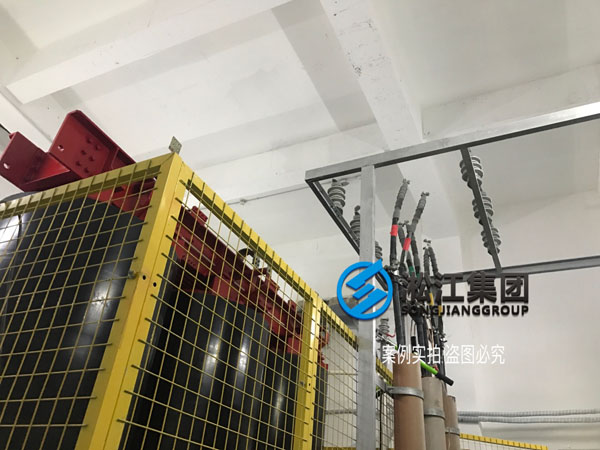

3、进入机房
【施工过程】宝龙地产35kv变电站主变器减震降噪

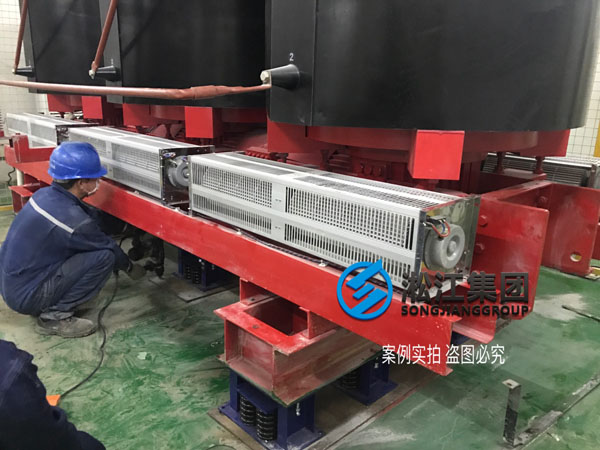

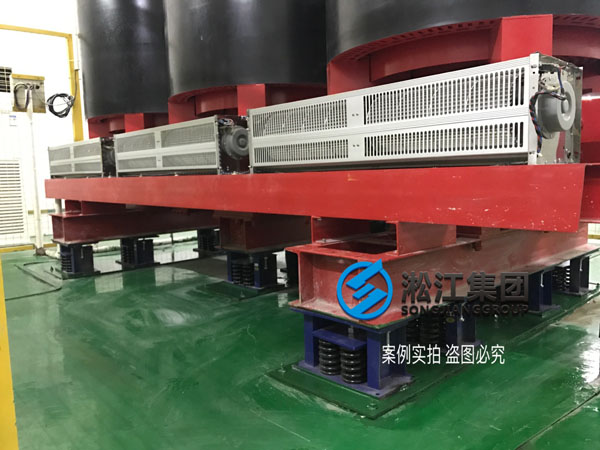

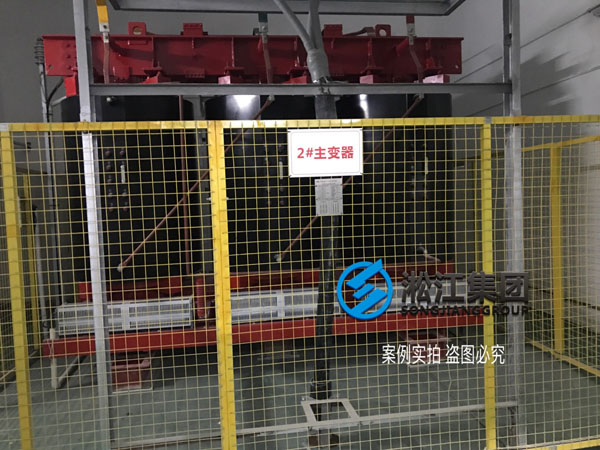

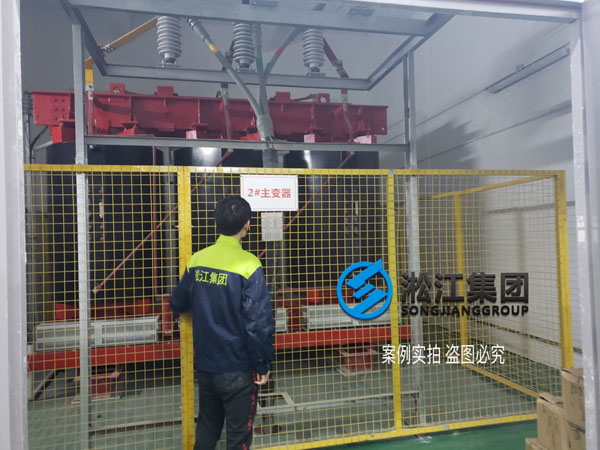

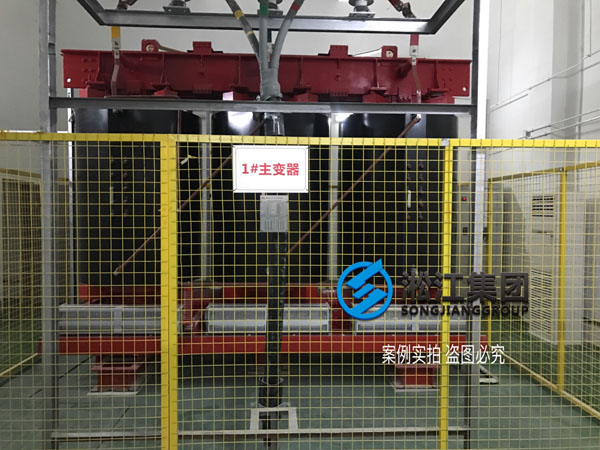

4、淞江集团技术人员查看现场,一共有2台主变器,分别为1号和2号;
【施工过程】宝龙地产35kv变电站主变器减震降噪【施工过程】宝龙地产35kv变电站主变器减震降噪

【施工过程】宝龙地产35kv变电站主变器减震降噪

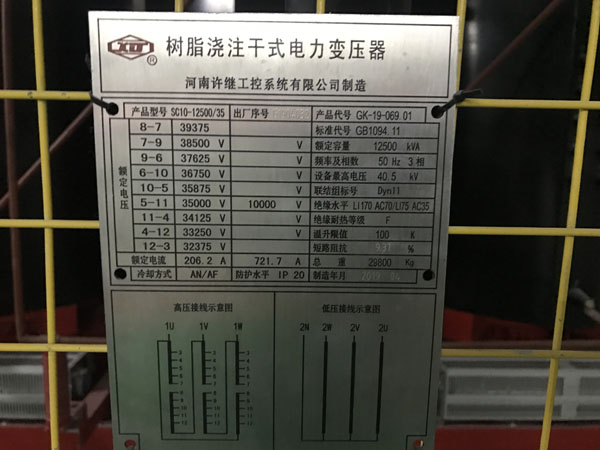

5、主变器型号,从厂家铭牌看出它是这台主变器重达30吨的巨无霸,型号是12500KVA;
【施工过程】宝龙地产35kv变电站主变器减震降噪

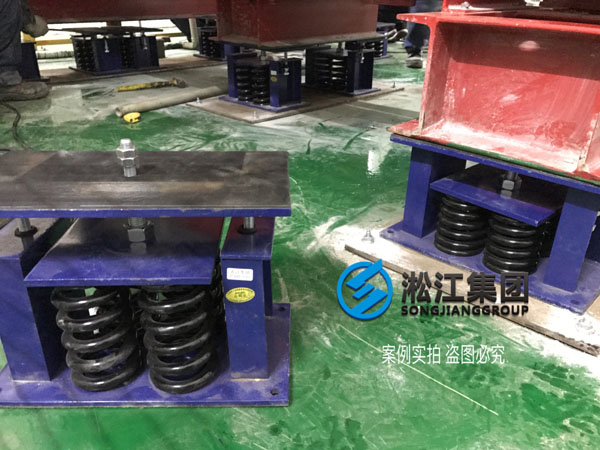

6、选择减震器和安装前的准备工作:淞江集团联系电话

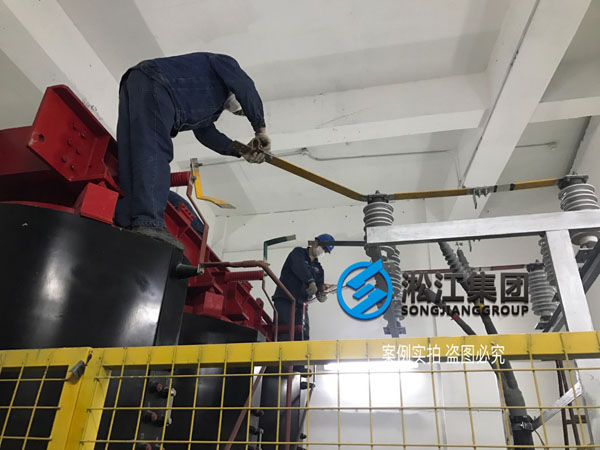

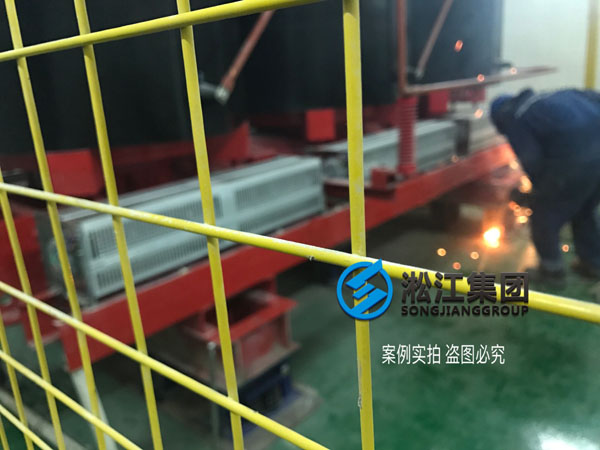

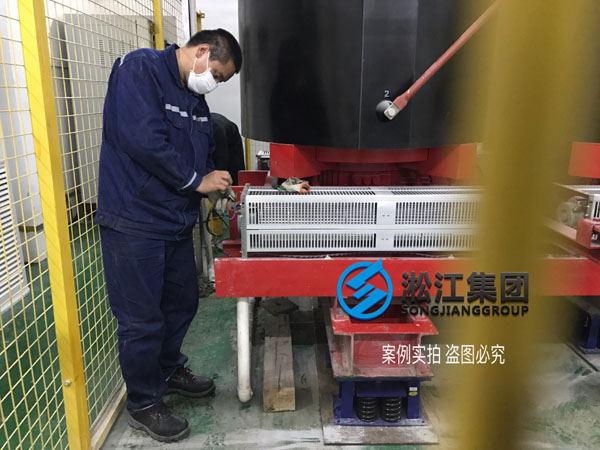

7、工作准备完毕后进行施工,先断电、确认断电后开始拆掉连接电极;
【施工过程】宝龙地产35kv变电站主变器减震降噪【施工过程】宝龙地产35kv变电站主变器减震降噪

【施工过程】宝龙地产35kv变电站主变器减震降噪

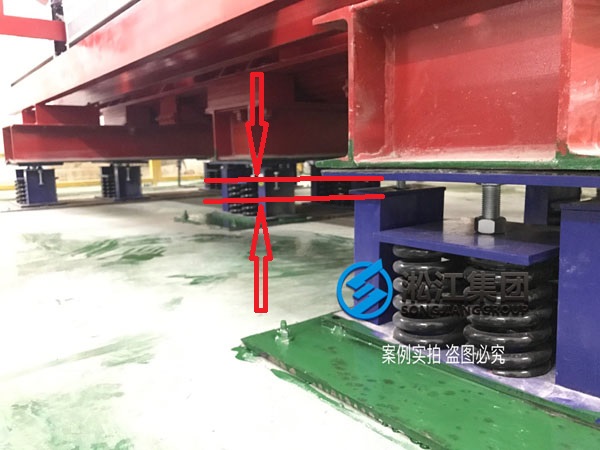

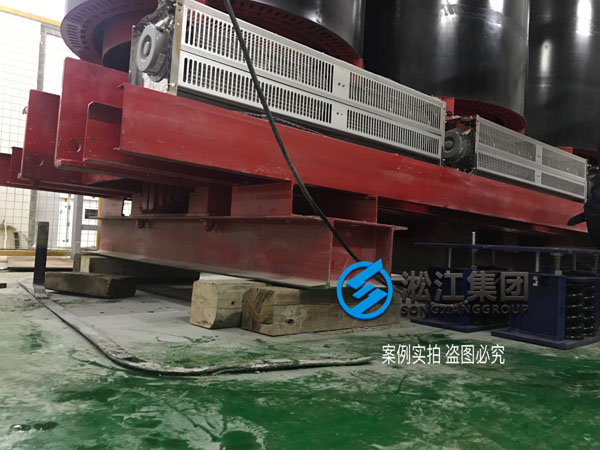

8、所有与变压器外界连接的部件拆掉后使用电动液压千斤顶把主变器顶起,然后放下垫木;
【施工过程】宝龙地产35kv变电站主变器减震降噪【施工过程】宝龙地产35kv变电站主变器减震降噪

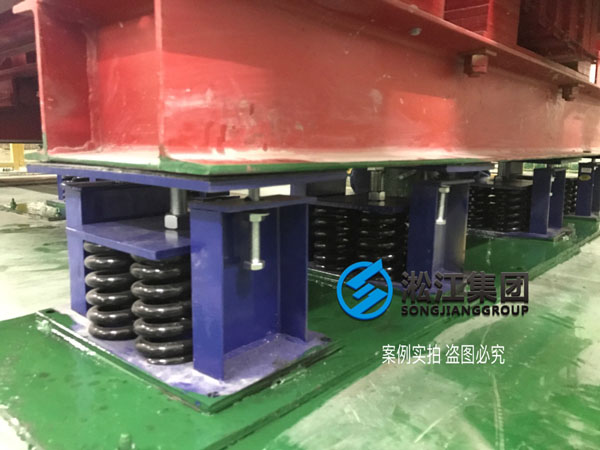

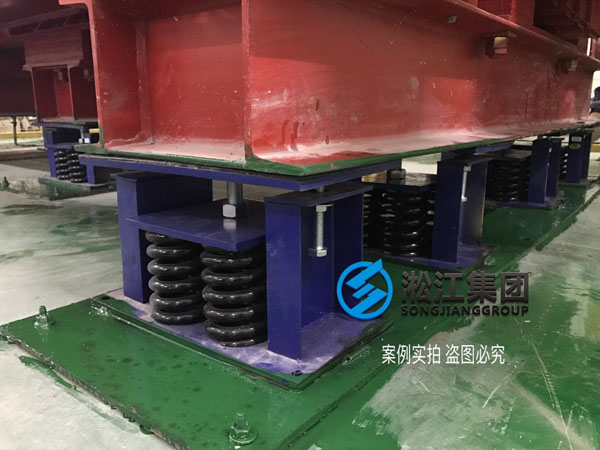

9、然后再用千斤顶把主变器顶起来放入减震器,减震器一定要平均摆放,不然会导致主变器不水平和减震效果大打折扣;安装后用尺子测量每一个减震器上盖和底座的间距是否一致,不一致的需要重新调整;
【施工过程】宝龙地产35kv变电站主变器减震降噪

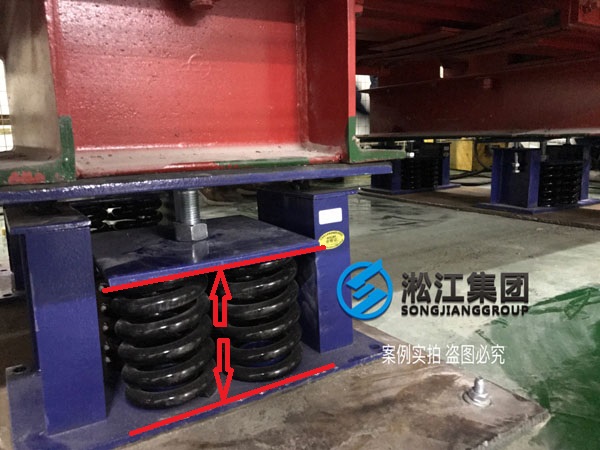

10、减震器安装后,需要用尺子测量一下每一个减震器弹簧位置的高度是否一致,不一致的需要进行再次调整,高度不一致,证明弹簧受力不同,减震效果会受到影响;

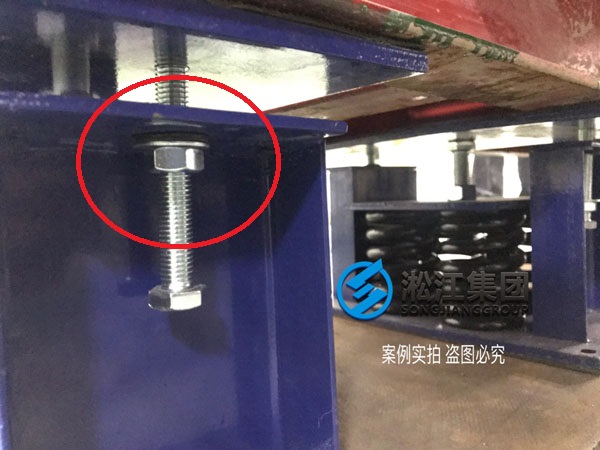

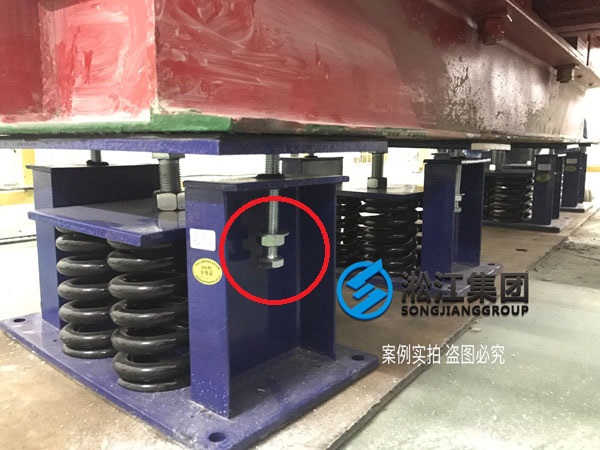

减震器放好后把减震器两边的限位螺栓进行调整,把螺母向上旋转,这里用手旋转到顶部即可,无需用扳手紧固,因为主变器工作的时候还有震动空间,用手把螺母旋转至顶部,顶部有橡胶缓冲垫,这个橡胶缓冲垫的厚度就够主变器工作的振幅了;注意,这限位螺母一定要调整上去,不然会出现倾斜的危险;
【施工过程】宝龙地产35kv变电站主变器减震降噪【施工过程】宝龙地产35kv变电站主变器减震降噪

【施工过程】宝龙地产35kv变电站主变器减震降噪

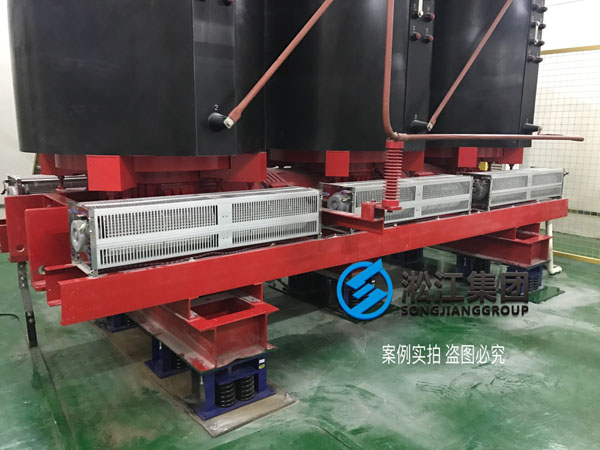

11、所有减震器全部调整后,可以把减震器底座与垫铁进行焊接,垫铁与地板打膨胀螺丝进行固定即可;
【施工过程】宝龙地产35kv变电站主变器减震降噪【施工过程】宝龙地产35kv变电站主变器减震降噪

【施工过程】宝龙地产35kv变电站主变器减震降噪
【施工过程】宝龙地产35kv变电站主变器减震降噪
12、固定后把焊点和垫铁涂防锈漆;
【施工过程】宝龙地产35kv变电站主变器减震降噪【施工过程】宝龙地产35kv变电站主变器减震降噪

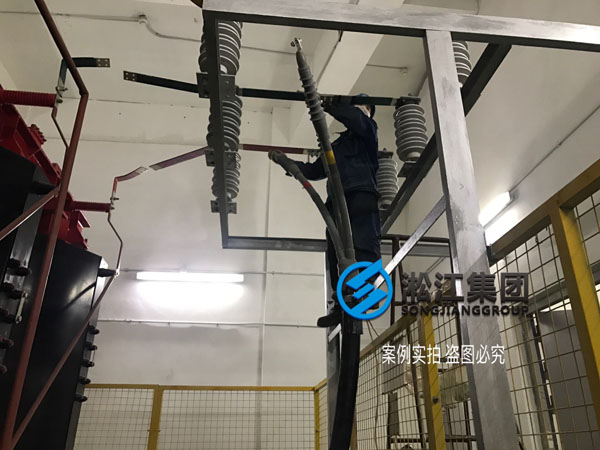

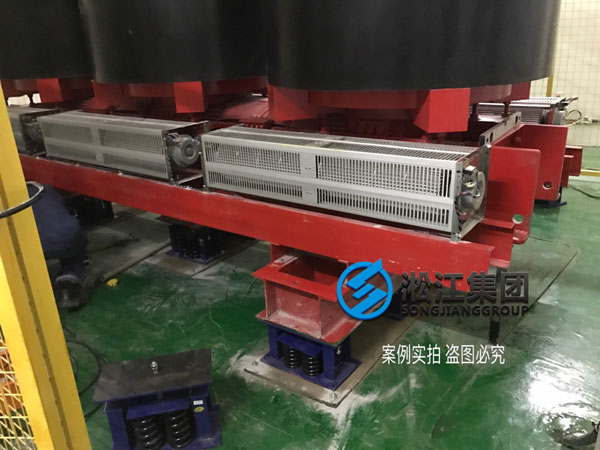

13、减震器安装完毕开始把主变器连接件安装回位,例如风机电源线、主变器电极板等;
【施工过程】宝龙地产35kv变电站主变器减震降噪【施工过程】宝龙地产35kv变电站主变器减震降噪

14、附件安装完毕后再次把减震器和所有附件连接件、工具等进行检测,是否有遗漏或螺栓未紧固的情况;
【施工过程】宝龙地产35kv变电站主变器减震降噪

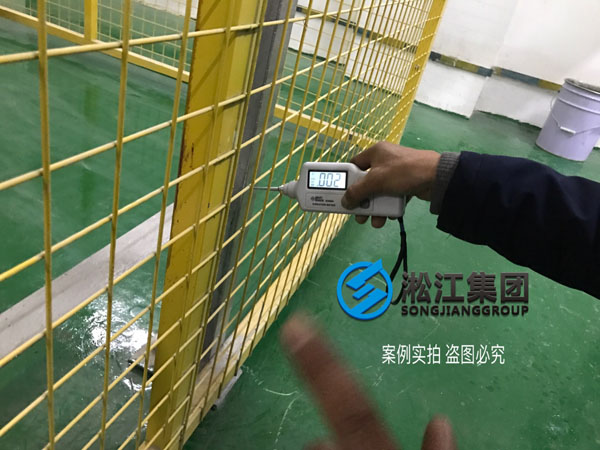

15、检测无误后把防护装置门锁起来,然后开始送电开机测试效果;安装前和安装后震动效果明显降低很多,安装前是0.08mm,安装后是0.02mm,由于主变器属于高危险设备,开机后不能进入防护网内测量,所以只能测量主变器最近位置的防护栏来对比,如果测试主变器的震动,再测试主变器减震器底部的震动,那么效果绝对是相差很大的。
【施工过程】宝龙地产35kv变电站主变器减震降噪
16、测试完毕,震动大大降低了,也没有辜负施工团队的辛苦;但是,噪音效果不是很明显,因为减震器最大的效果就是减震,没有震动了,共振的噪音会消失,但是,主变器本身元件内部的噪音还是有的,如果需要噪音处理,那么就需要在机房墙壁做一层隔音材料,完全把主变器的噪音隔离在机房内部。
【施工过程】宝龙地产35kv变电站主变器减震降噪【施工过程】宝龙地产35kv变电站主变器减震降噪

【施工过程】宝龙地产35kv变电站主变器减震降噪
17、非常时期,大家都带着口罩进行施工的,真是疫情和工作都不松手。
【施工过程】宝龙地产35kv变电站主变器减震降噪

最新推荐:
  • ·【福建LNG站线新增外输系统】可挠橡胶接头合同
  • ·【不锈钢波纹膨胀节】上海淞江不锈钢波纹膨胀节
  • ·【中卓时代消防车】高压橡胶接头合同
  • ·CML大同机械注塑机“卓越在人、共创分享”
  • ·【PTFE】DN150单球不锈钢法兰橡胶接头
  • ·【样册P89】BYQ型 矩阵式弹簧减振器
  • ·【广州蓄能水电厂】主变冷却波纹补偿器合同
  • ·汽车工厂安装法兰橡胶接头出现的问题报告
  • ·【张家口沃尔沃发动机工厂】橡胶接头合同
  • ·【CNAS】2018年上海市不锈钢波纹补偿器检测报告
